「問い合わせに件名を追加してください。必須でお願いします」。入力欄を作れば始められそうでも、下書きの扱いや変更できる人、過去データへの影響が気になることがあります。
先に結論
- 依頼を利用者の操作に置き換える。誰が、いつ、何をできるかを確かめる。
- 決まっていることと未決事項を分ける。根拠・決める人・着手への影響を残す。
- 回答を資料とテストへ反映する。確認待ちの間に進めてよい範囲も相談する。
以下は架空の問い合わせ管理の例です。件名は必須・1〜100文字、状態は「下書き・受付済み・対応中・完了」、利用者は投稿者と担当者とします。数字や状態名は説明用の仕様で、そのままほかの業務に適用するものではありません。
「必須です」を、具体的な操作にする
まず、件名を追加する目的を確かめます。「一覧で内容を見分けたい」なら、入力画面だけでなく一覧表示も関係します。担当者の振り分け用か、投稿者が自分の問い合わせを探すためかで、表示や変更権限も変わります。
次に「投稿者が新しく作る」「下書きを保存する」「受付済みにする」「担当者が件名を直す」と、操作を一つずつ文章にします。
「必須」の合意だけでは、いつ検証するかまでは決まりません。全保存時なのか、受付時だけなのかを確認します。食い違いは誰かを責める材料ではなく、実装前に決める項目が見つかった状態です。

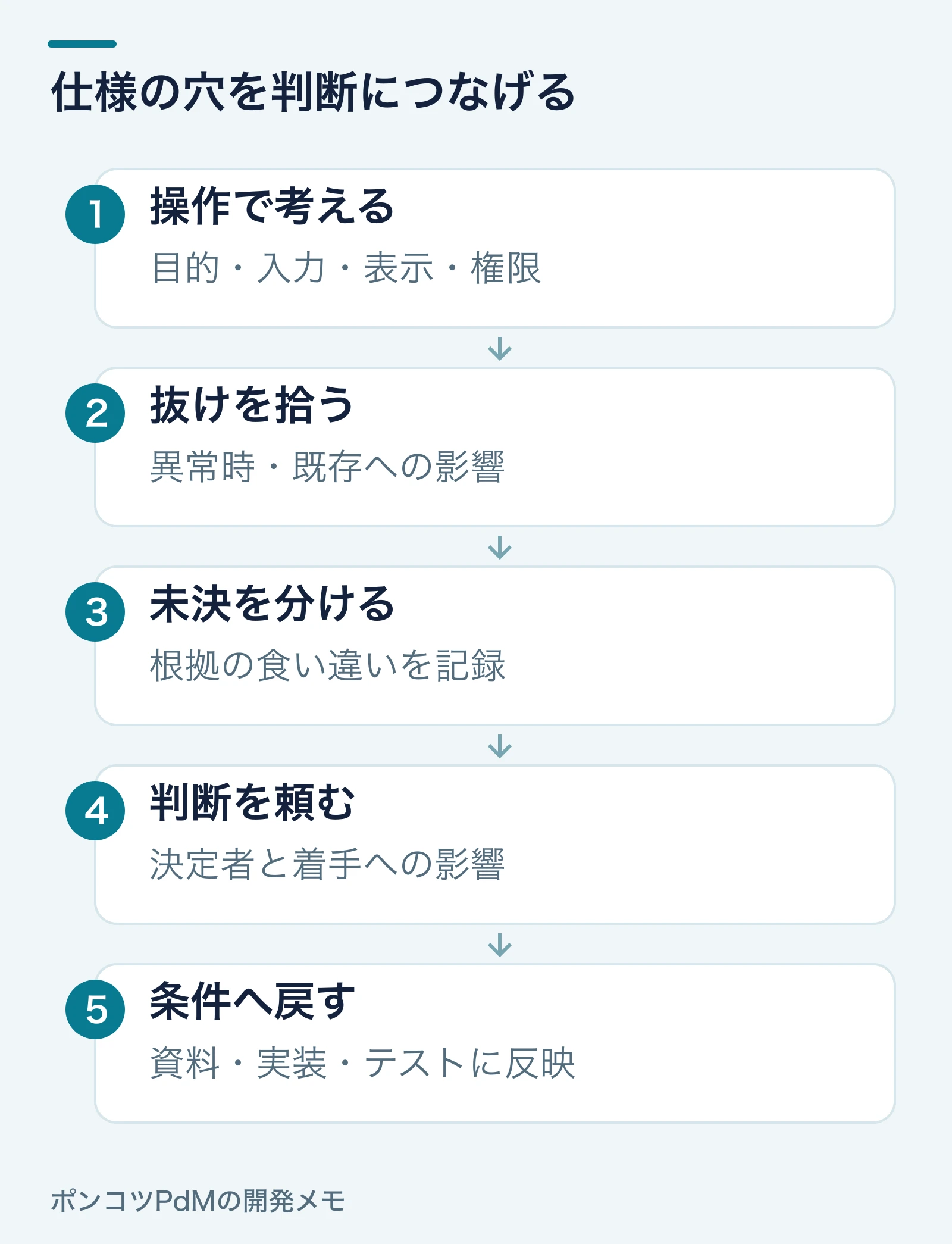

六つの観点で、仕様の抜けを探す

次の観点を依頼と見比べます。すべてを質問にせず、資料で決まっていることには根拠を付け、判断できない部分を取り出してください。
- 目的・対象者:誰が何に困っているか。例:担当者が一覧で内容を区別したい。
- 入力:何を、いつ、どこまで受け付けるか。例:必須判定は全保存時か受付時か。
- 表示:どこで何を見せるか。例:一覧と詳細の両方に件名を出すか。
- 権限:誰が、どの状態で操作できるか。例:受付済みの件名を投稿者が変更できるか。
- 異常時:失敗時に何を残し、何を知らせるか。例:保存失敗時に入力内容を残すか。
- 既存への影響:今あるデータや入口をどう扱うか。例:件名のない過去データをどう表示するか。
「1〜100文字」も、前後の空白を取り除くか、空白だけを認めるか、何を一文字と数えるかを確認します。コードの都合だけで決めず、画面の案内と保存条件をそろえます。
Javaでの判定はnull・空文字・空白の違いが参考になります。ただし、判定方法を知ることと、業務で何を許可するかを決めることは別です。
必須・任意の食い違いを確認票にする
画面案では任意、依頼文では必須だったとします。「どちらが正しいですか」に、対象と影響を添えると判断しやすくなります。
記入例|必須条件の確認票
分かっていること:件名を追加し、一覧で内容を見分ける目的は合意済み。
食い違いの根拠:画面案の項目説明は任意、依頼文は必須。
未決事項:必須にする操作と、下書き保存時の扱い。
決める人:仕様の承認担当者。名前・役割は確認して記入する。
着手への影響:入力欄の配置は検討できるが、保存条件とテストの確定は待つ。
決定後の記録:採用した条件、更新する資料、決定日を残す。
決める人を勝手に割り当てず、相談先が不明ならリーダーに「この仕様は誰が判断しますか」と聞くところから始めます。
質問例|どの操作で必須にするか
件名の必須条件を確認したいです。画面案は任意、依頼文は必須になっています。
下書き保存時を含むすべての保存で必須にする理解でよいでしょうか。受付時だけ必須にする場合は、状態に応じて条件を分ける必要があります。
保存条件の実装とテストを確定する前に判断が必要です。仕様の承認担当者と、確認できる時点を教えてください。
「必須でよいですか」と誘導するだけでなく、どの操作に適用するかまで確認すると、回答後の解釈が少なくなります。
確認待ちの間に進める範囲を相談する
未決事項があっても、全部止めるか、全部仮置きで進めるかの二択ではありません。表示位置の検討や既存処理の調査は進め、必須判定のタイミングは決定を待つ、と分けられる場合があります。
その際は、仮の前提と、どの決定が変わるとやり直しになるかを共有します。仮実装を既成事実にせず、進めてよい範囲を合意します。
「普通でよい」「使いやすくして」など、操作に変換できない返答には、二つの画面例や具体的な入力例を使います。「この入力では保存を止める理解でよいですか」と、判断する対象を確かめます。
回答を資料とテストへ戻す
「下書きでも必須」と決まったなら、確認票を更新し、任意と書かれた画面案を直す担当も決めます。古い資料を残すと、別の人が同じ疑問を持つためです。
「空なら保存されない」「1文字と100文字は受け付ける」など、合意した条件を確認できる形にします。権限や状態による違いも含めます。実装上の責務はControllerとServiceの入力チェックの役割を参照できます。
相談が長文になる場合は確認メールの整理例も参考になります。目的は敬語を選ぶことより、何を決めれば実装に進めるかを共有することです。
着手前のチェック
- 決まっていることに根拠を付け、未決事項と分けたか。
- 決める人と、確認待ちの間に進める範囲を相談したか。
- 回答を資料の更新と、確認する条件へつなげたか。
合意の作り方を広く学ぶための本
書籍の案内|購入しなくても確認は始められます
『はじめよう! 要件定義』は、要望を整理し、作ってほしい人と作る人の合意へつなぐ考え方を学びたい人向けの選書候補です。出版社の紹介・目次には、目的やUI・機能・データを考える内容があり、確認票から広い要件整理へ進みたい場合に合います。出版社の案内
読後の体験談ではなく、掲載内容に基づく紹介です。会社の承認手順や現在の実装仕様をそのまま決める本として使わず、自分の案件の資料と照らし合わせてください。
ブログのリーダー候補の本棚(Amazon・広告を含みます)から確認できます。購入しなくても、この記事の確認票で始められます。
まず依頼文を一つ選び、「決まっていること」と「誰かに決めてもらうこと」を分けてみてください。
